- Chủ đầu tư: Ban Quản lý Trung ương các dự án Thủy lợi
- Địa điểm xây dựng: Tỉnh Nghệ An & TP. Hà Nội
- Mục tiêu, nhiệm vụ:
Theo nội dung “Quyết định phê duyệt số 1929 /QĐ-BNN-TCTL ngày 14 tháng 8 năm 2012” như sau:

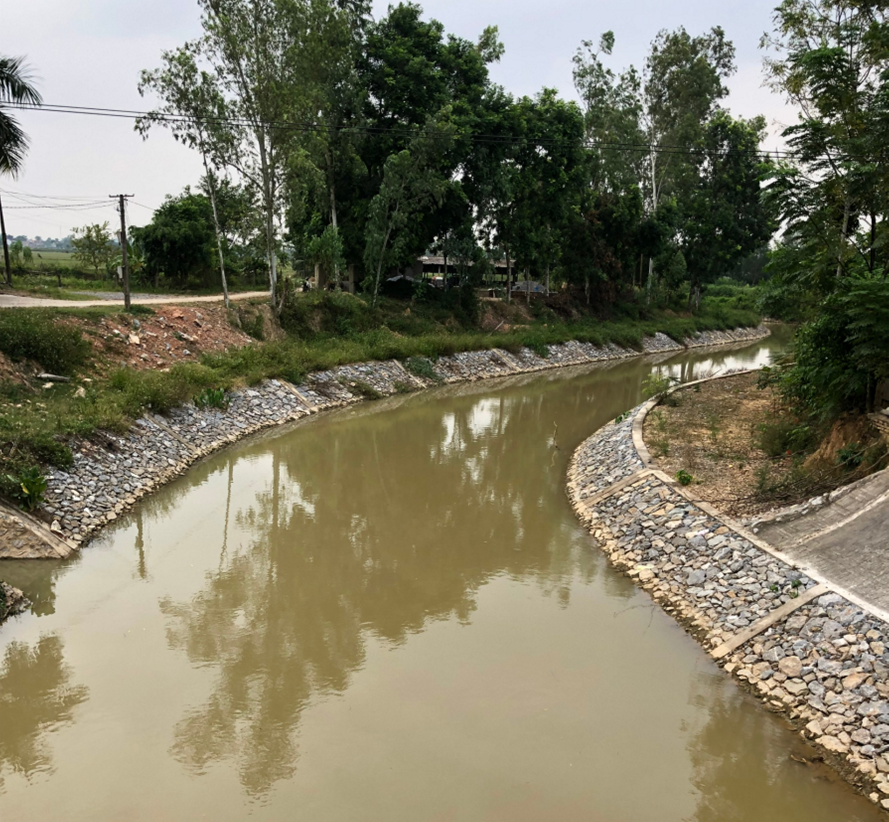

+ Hợp phần 1: Nâng cấp, cải tạo hệ thống thủy lợi Bắc Nghệ An bảo đảm tưới ổn định, linh hoạt cho 27.656 ha đất nông nghiệp, tạo nguồn nước cho công nghiệp 1.89 m³/s và cho sinh hoạt 1.59 m³/s thuộc địa bàn 4 huyện Đô Lương, Diễn Châu, Yên Thành và Quỳnh Lưu; Nạo vét các kênh tiêu chính, nâng cấp mở rộng cống Diễn Thành để tiêu úng và giảm ngập cho khoảng 1.920 ha vùng trũng thuộc 2 huyện Yên Thành và Diễn Châu của tỉnh Nghệ An.

+ Hợp phần 2: Xây dựng Trung tâm đào tạo về lĩnh vực thủy lợi thuộc Viện Khoa học Thủy lợi Việt Nam đạt trình độ tiên tiến và hiện đại ngang tầm các nước trong khu vực châu Á, tại xã Thạch Hòa, huyện Thạch Thất, Thành phố Hà Nội. - Các thông số kỹ thuật chủ yếu:

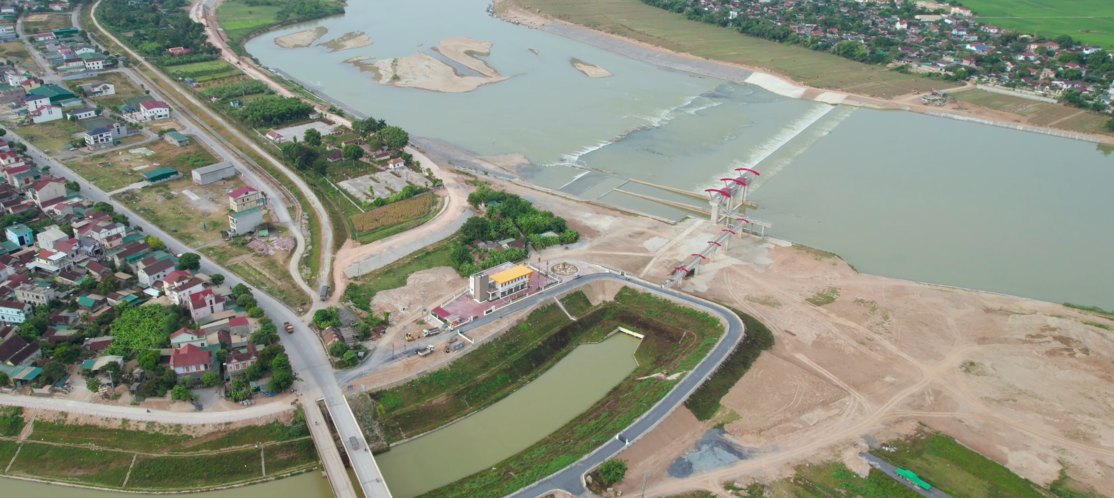

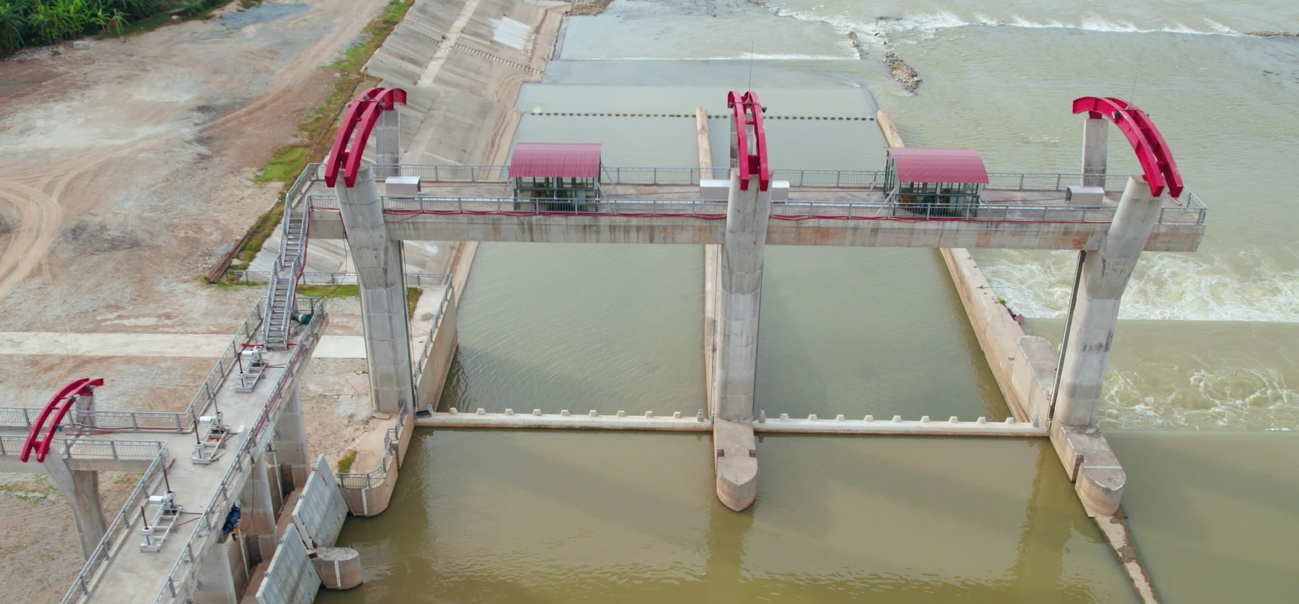

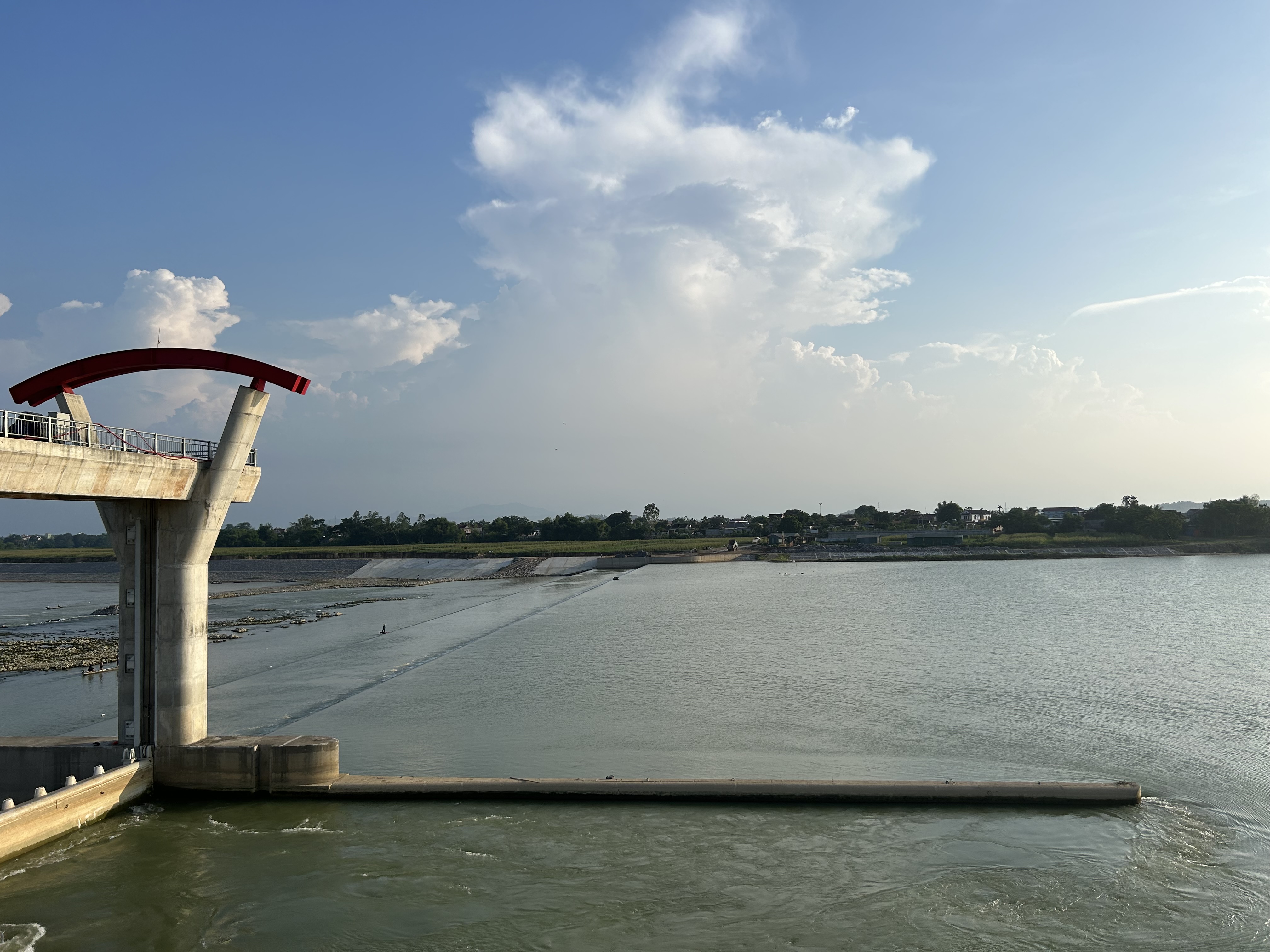

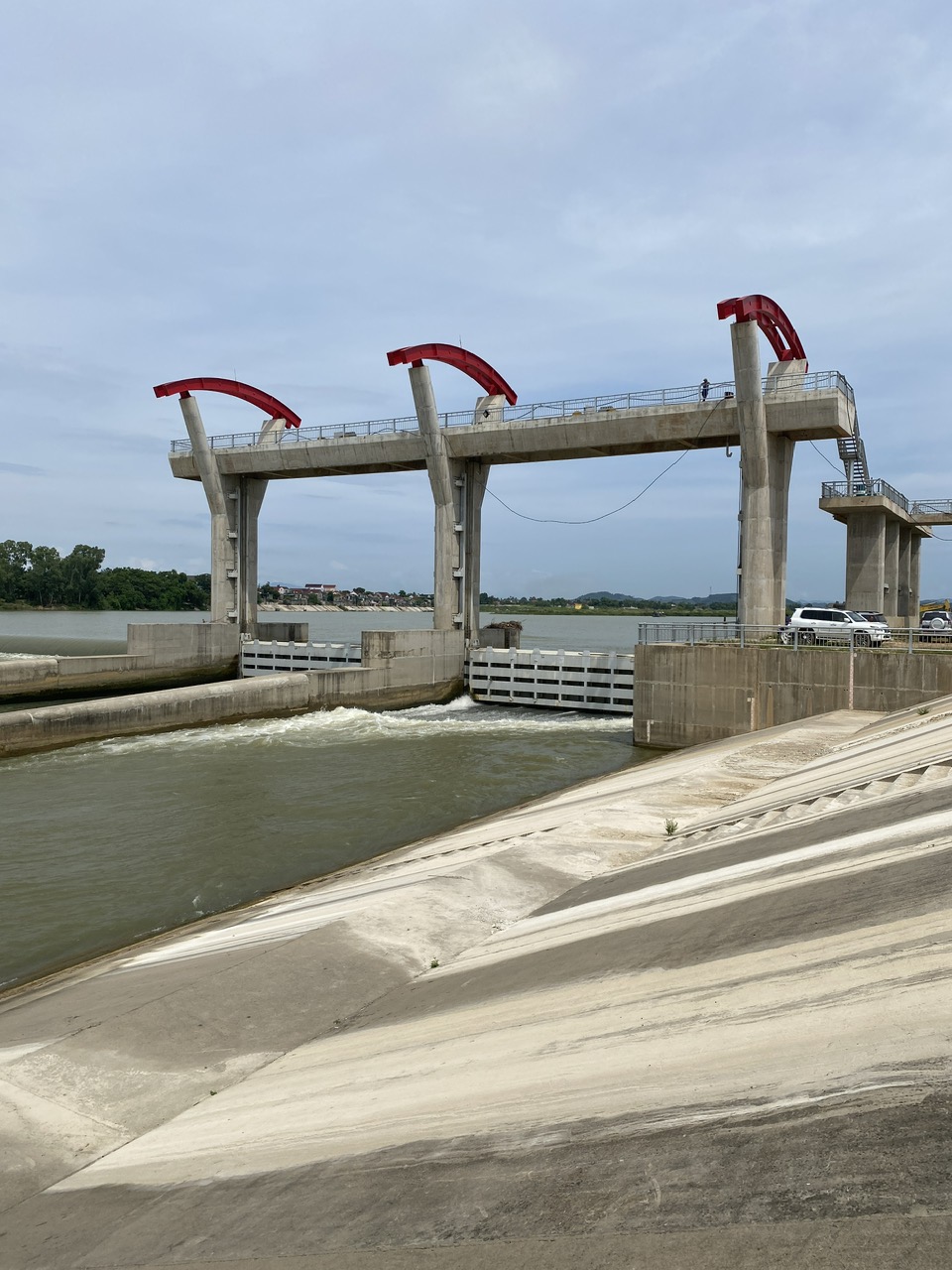

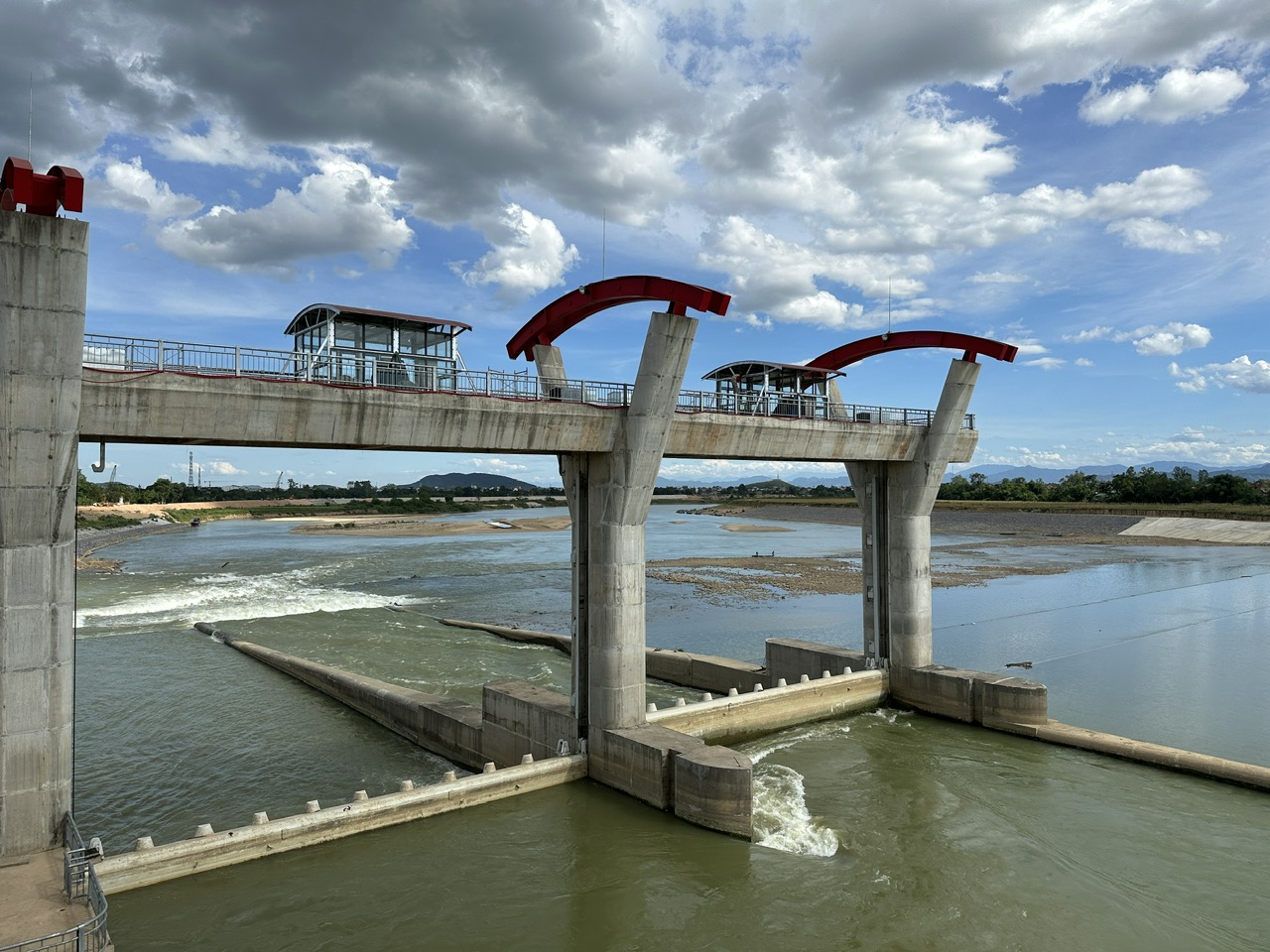

– Đập dâng Bara Đô Lương:
+ Cấp công trình: Cấp II
+ Đâp dâng Bara Đô Lương: Btr= 295,5m, cao độ ngưỡng tràn tự do: +10,50m;
+ Cống xả cát; (n x B) = (2 x 21)m; cao độ đáy 7,26m;

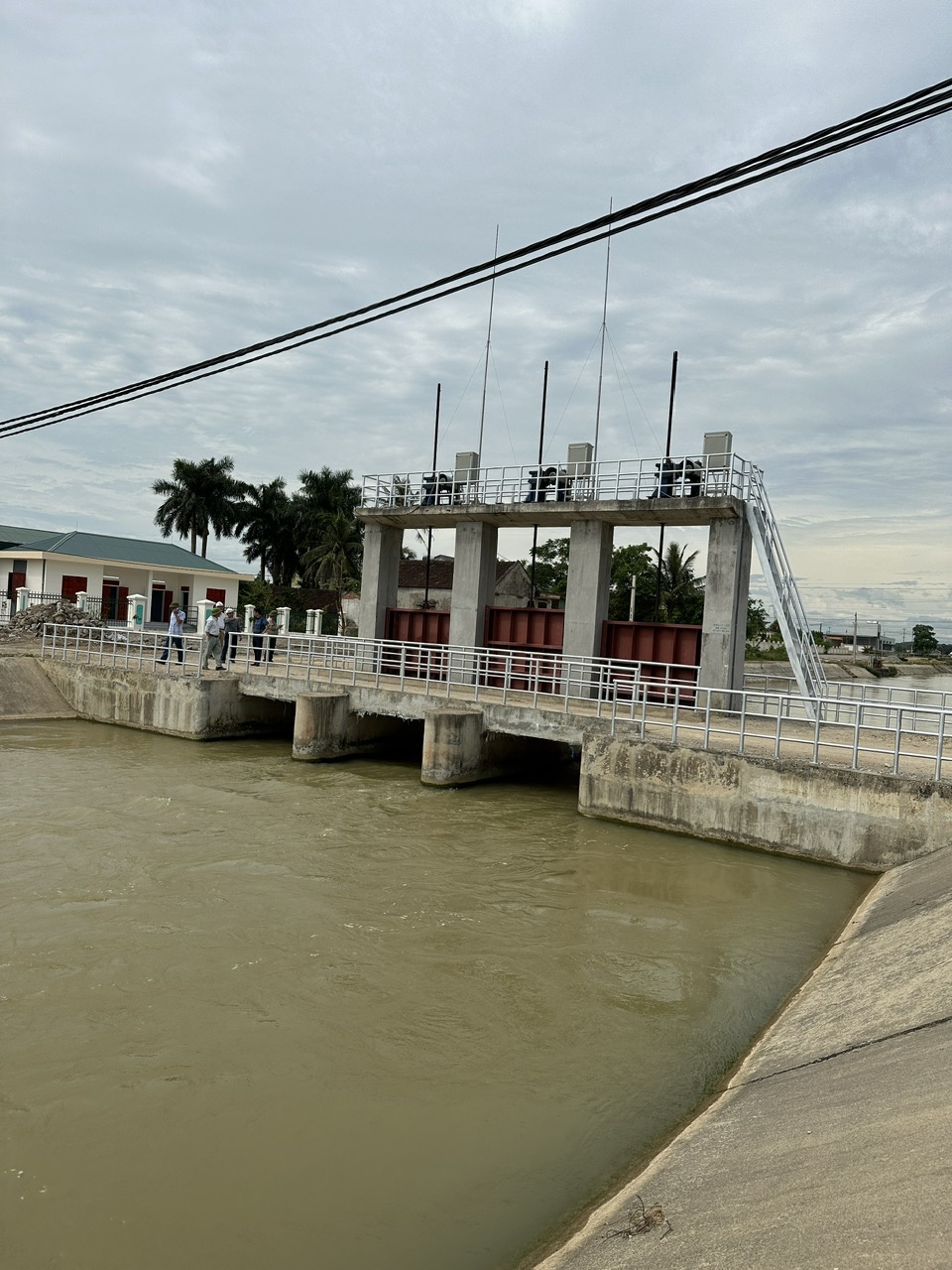

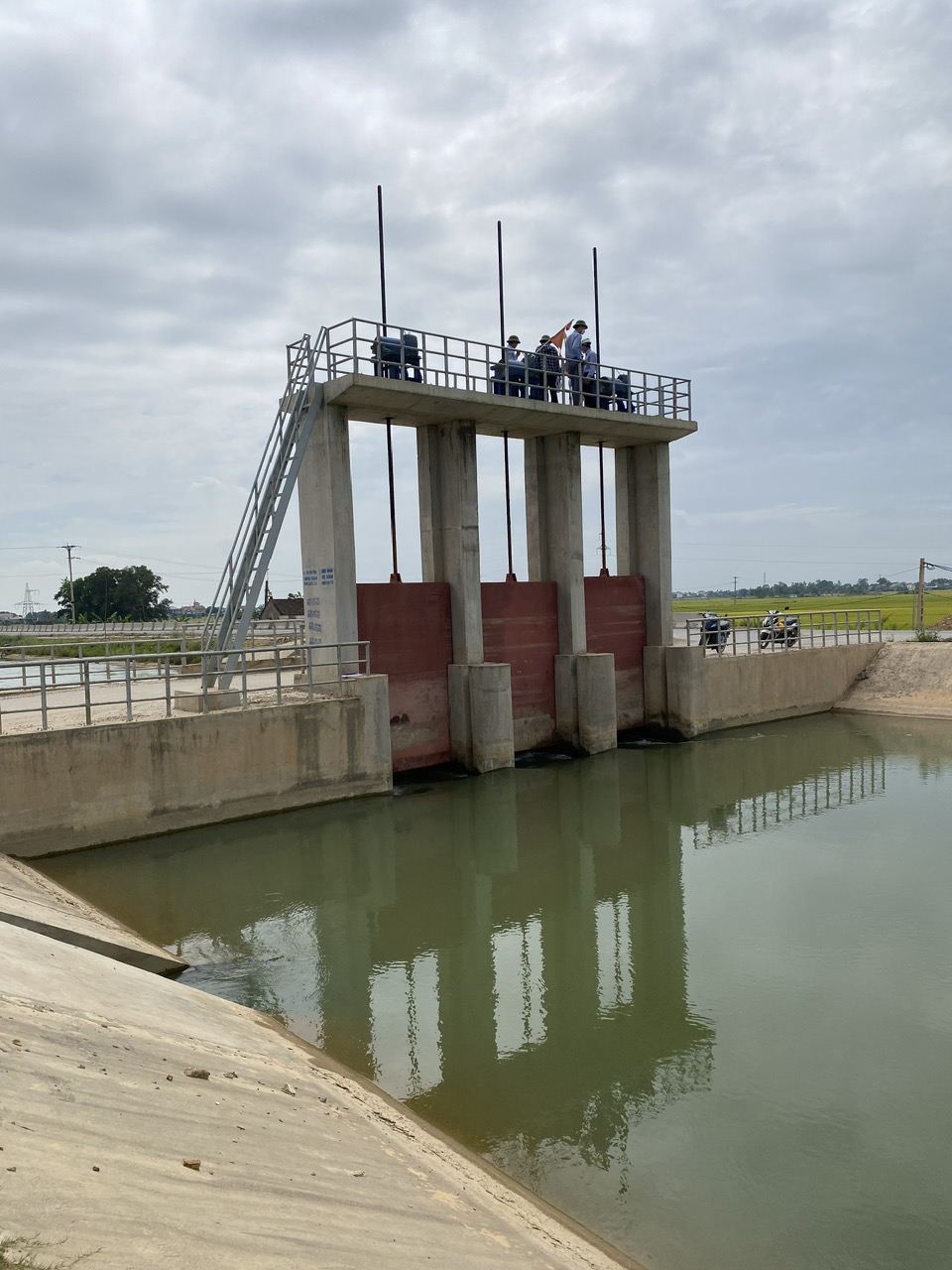

+ Cống lấy nước Tràng Sơn đầu Kênh chính Bắc: (n x B) = (3 x 6)m; cao độ ngưỡng = +8,70m. Lưu lượng thiết kế Qtk = 45,56 m³/s;

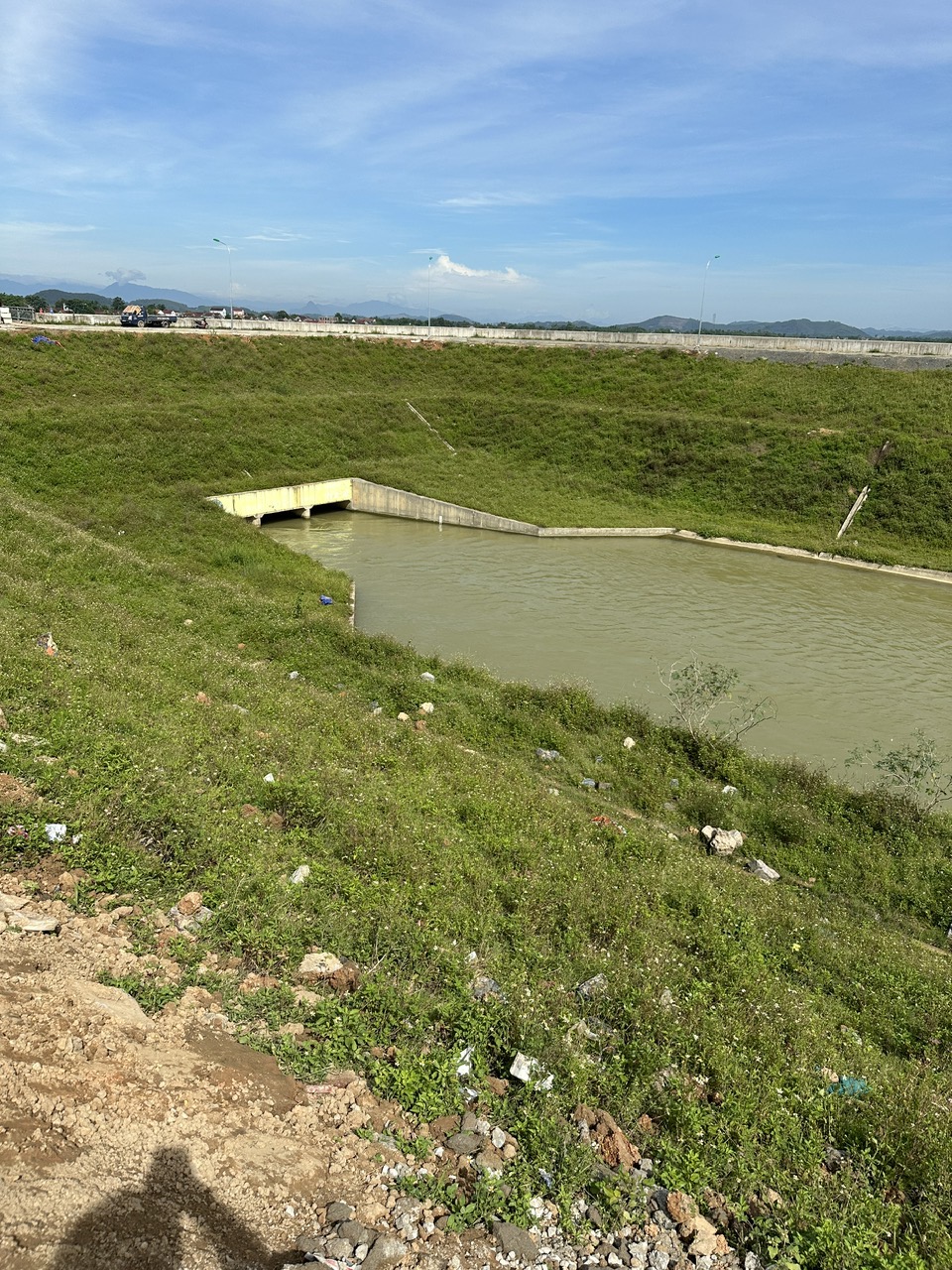

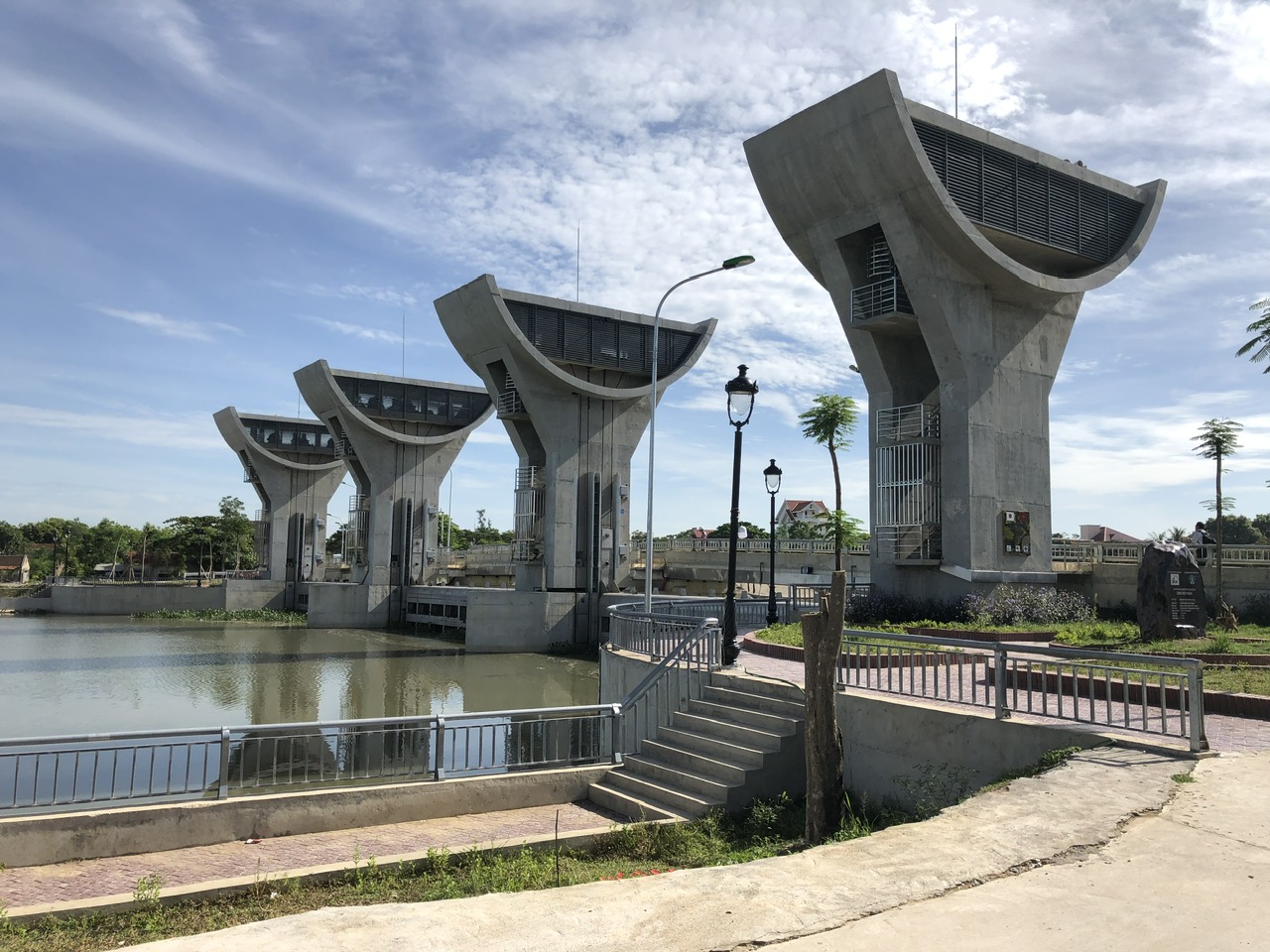

– Cống Diễn Thành: (n x Bc)= (3 x 19) = 57m, cao độ đáy cửa -3,00m; cao độ đỉnh cửa +3,50m.

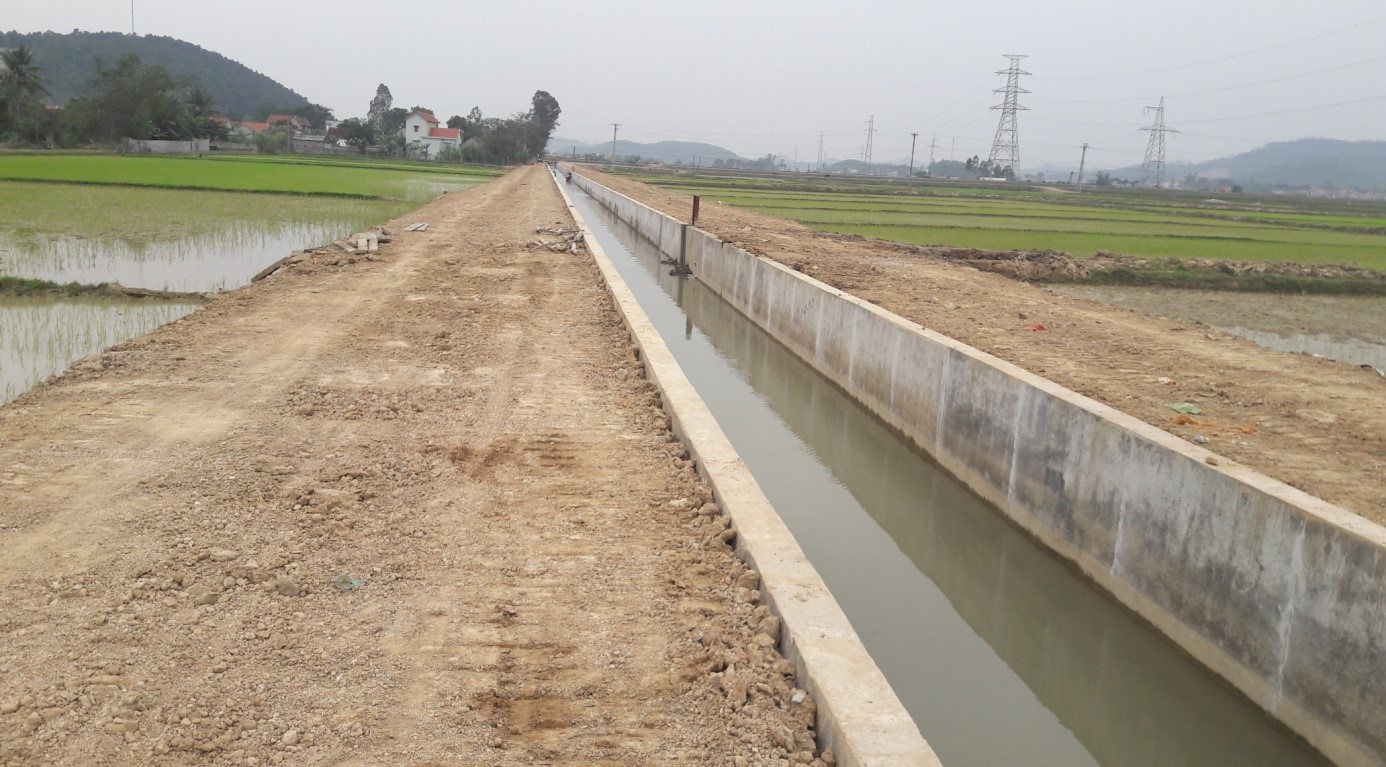

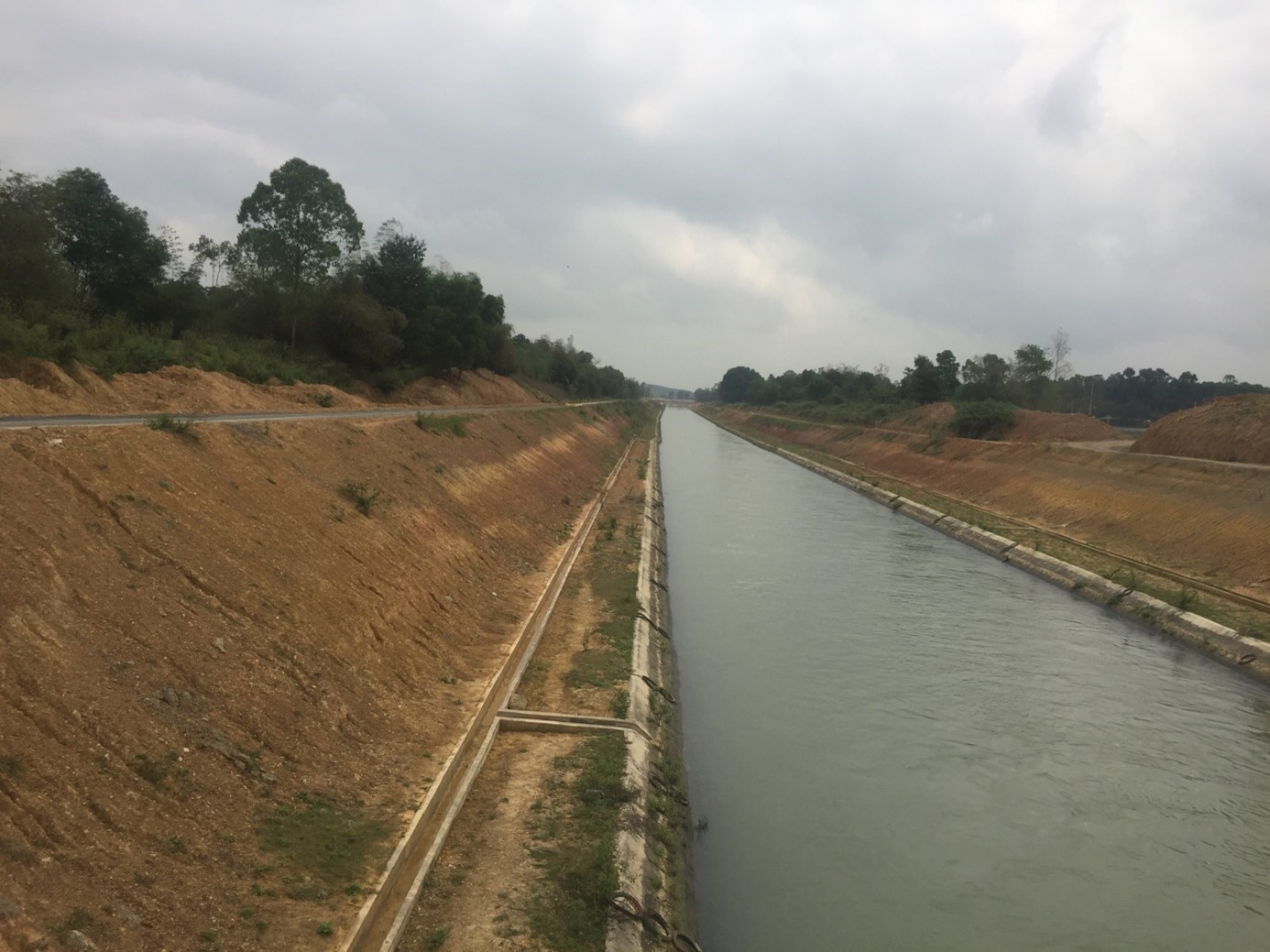

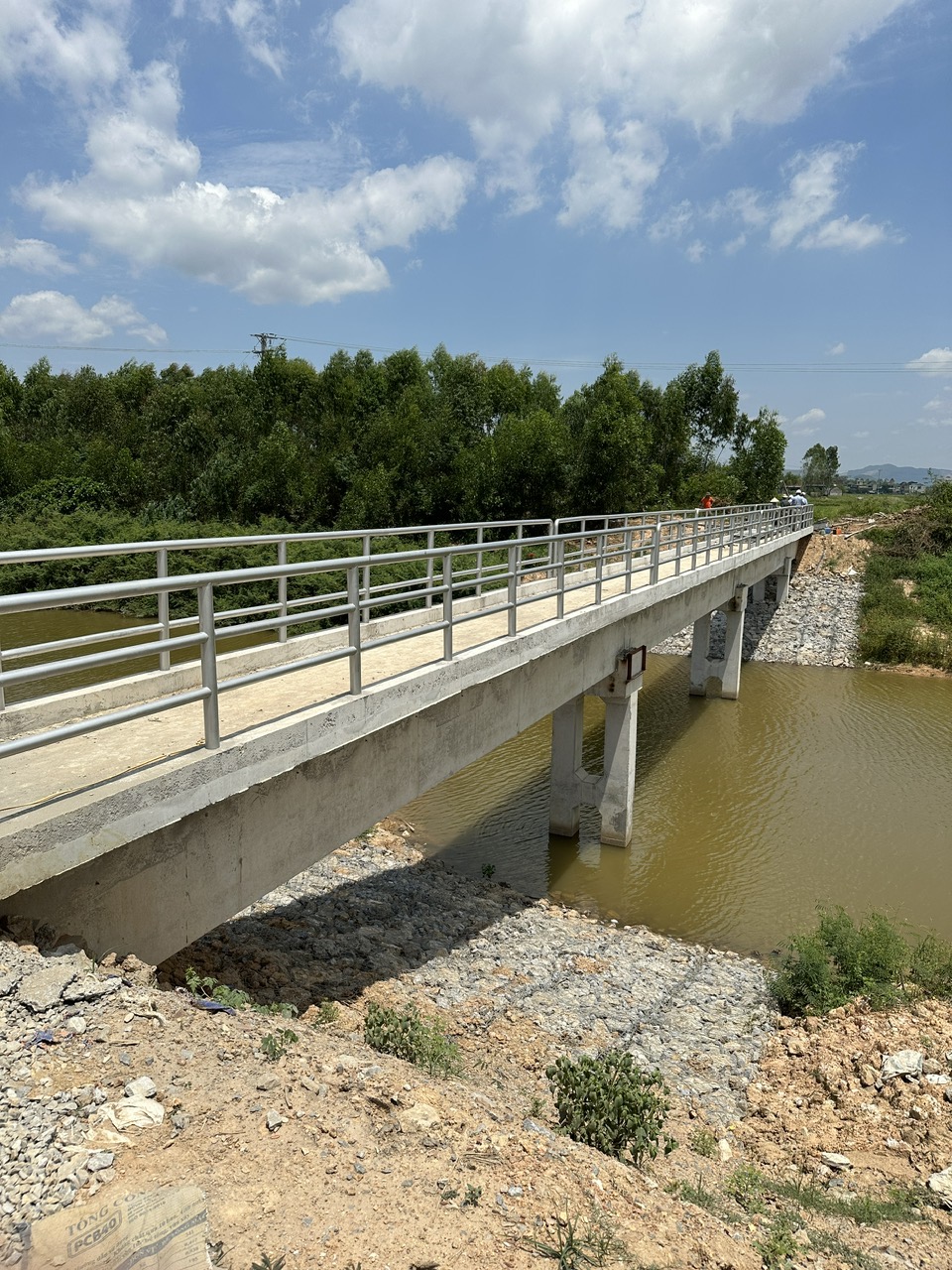

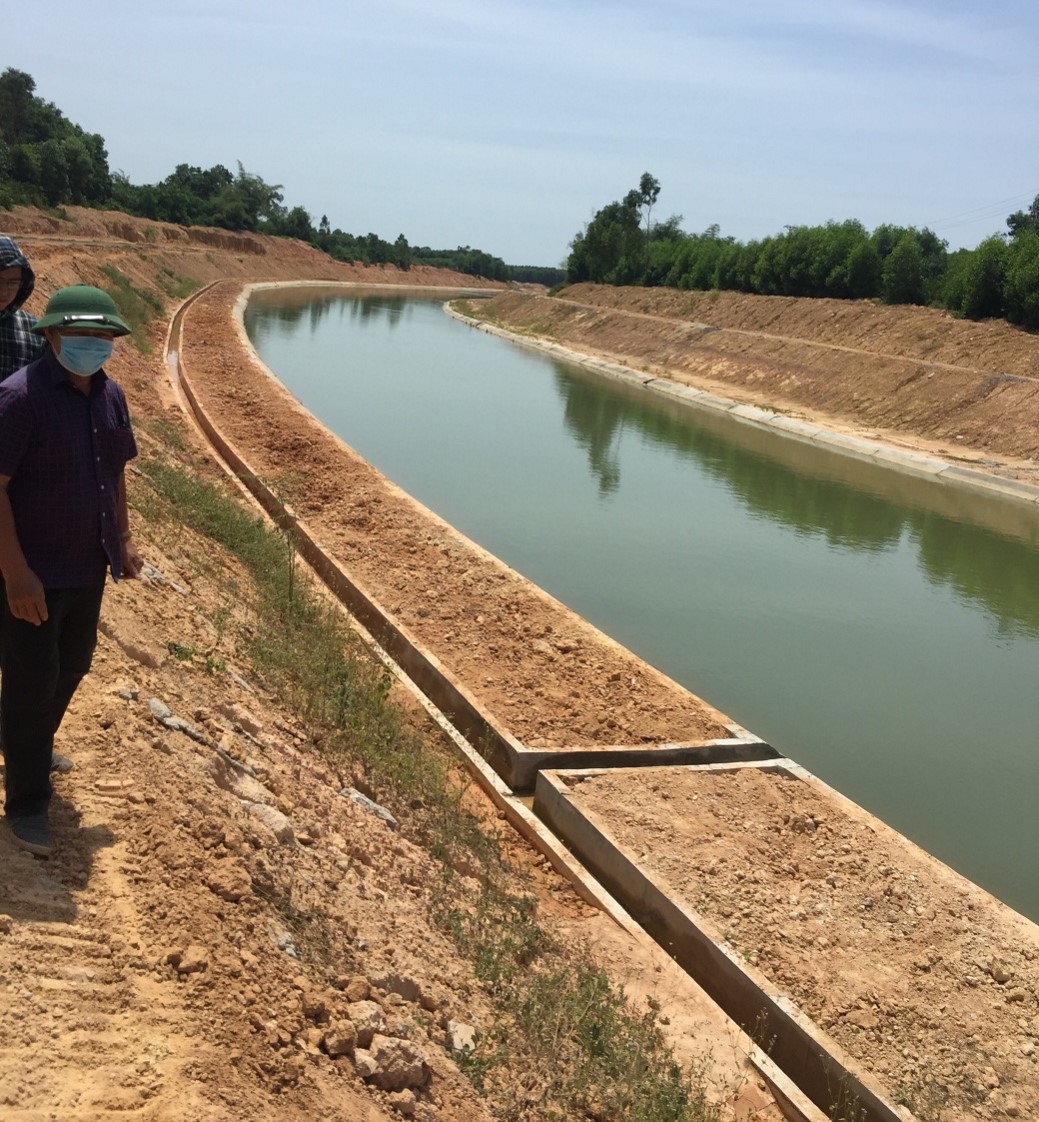

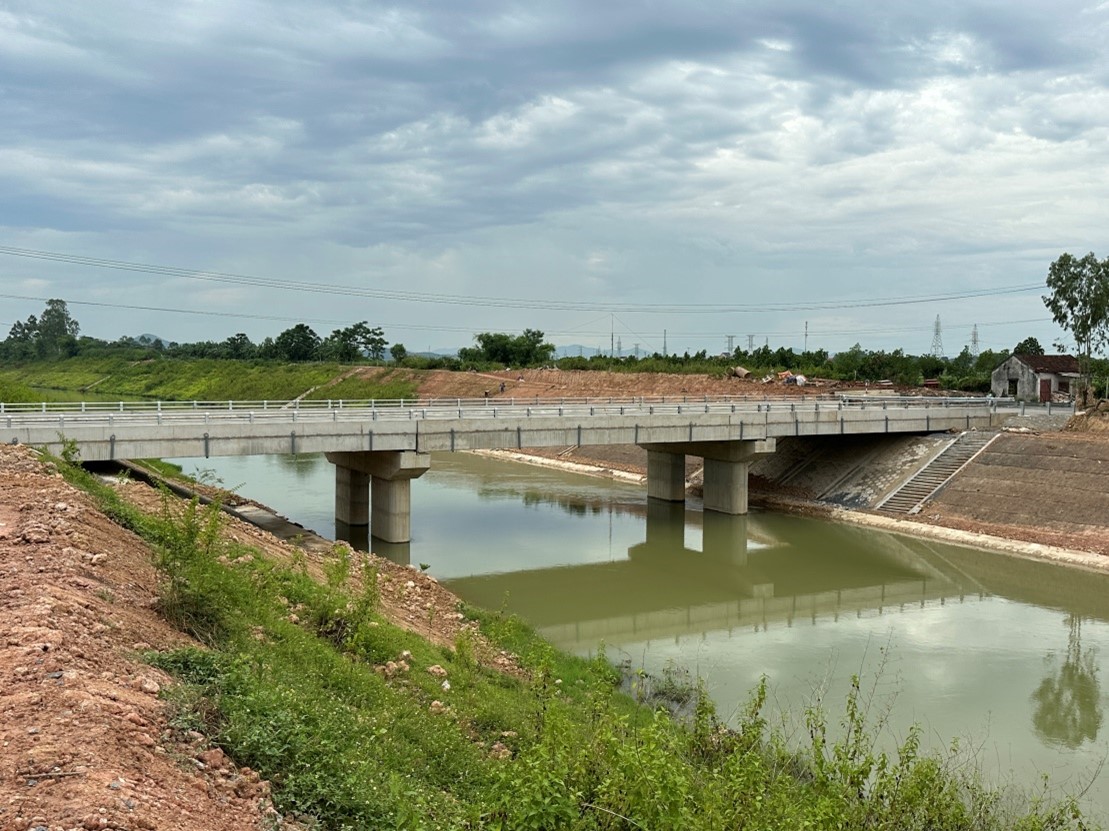

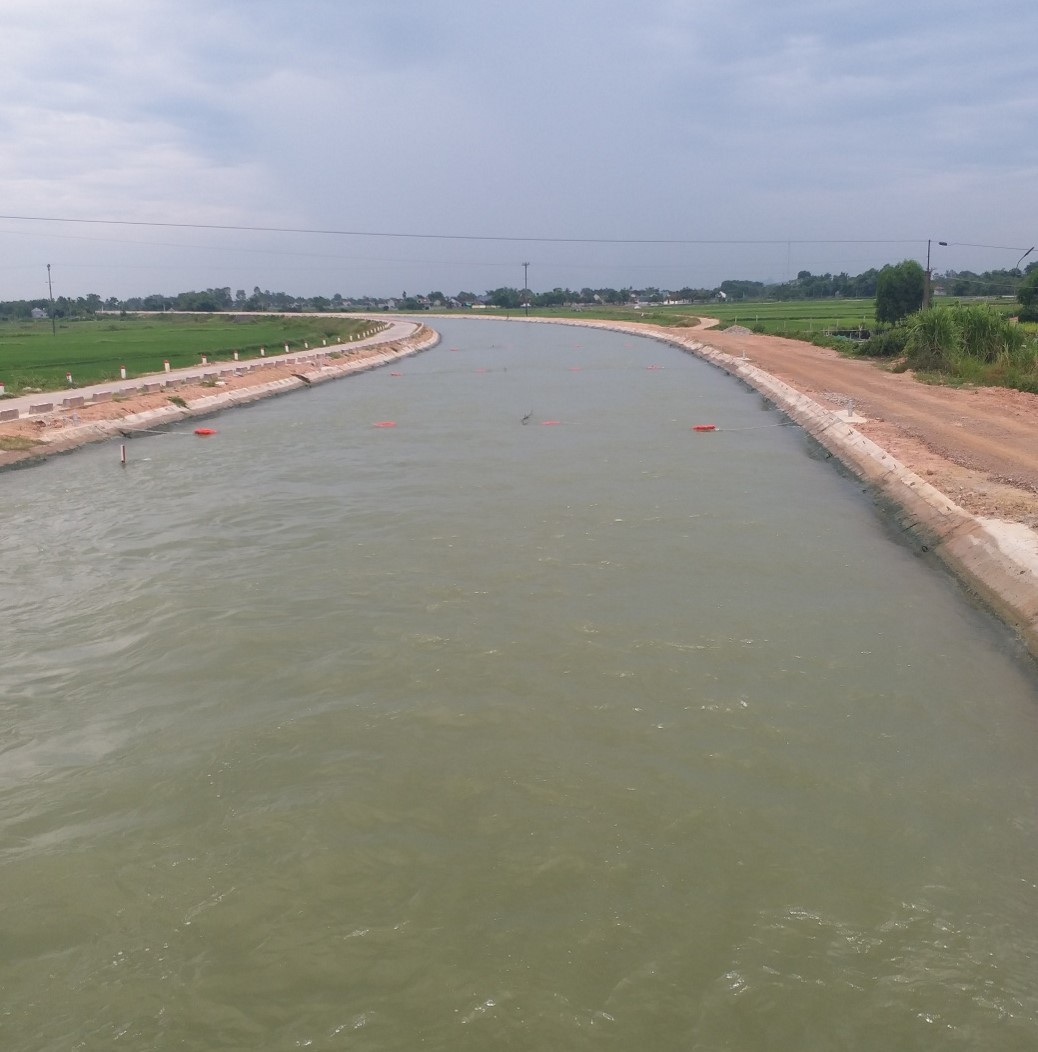

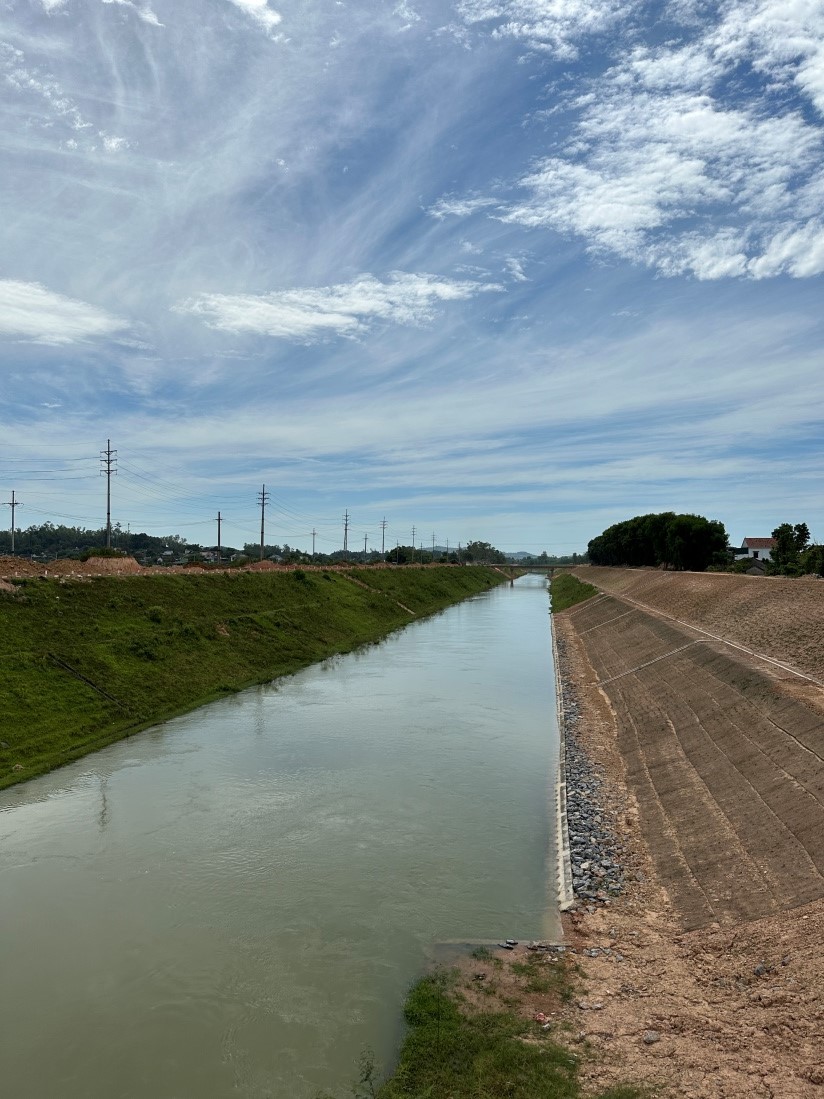

– Kênh chính: L=56,064 km, Qtk đầu kênh = 43,89 m³/s - Tổng mức đầu tư/Chi phí xây dựng: 5.705 tỷ VNĐ
- Thời gian thực hiện:
+ Khởi công: 2016
+ Hoàn thành: 2023
